瑞金一小区延期交房?调查处理情况报告来了!

转载 瑞金网-小橙子66662022/04/22 19:41:46 发布 IP属地:未知 来源:瑞金网综合客家新闻网“问政赣州”栏目 作者:瑞金网 369441 阅读 0 评论 0 点赞

刚刚,瑞金网小编从客家新闻网“问政赣州”栏目获悉,有网友在该栏目留言咨询:七彩居龙苑延期交房针对网友提出的相关问题,瑞金官方作出了明确的回复,具体详情如下:

网友建言

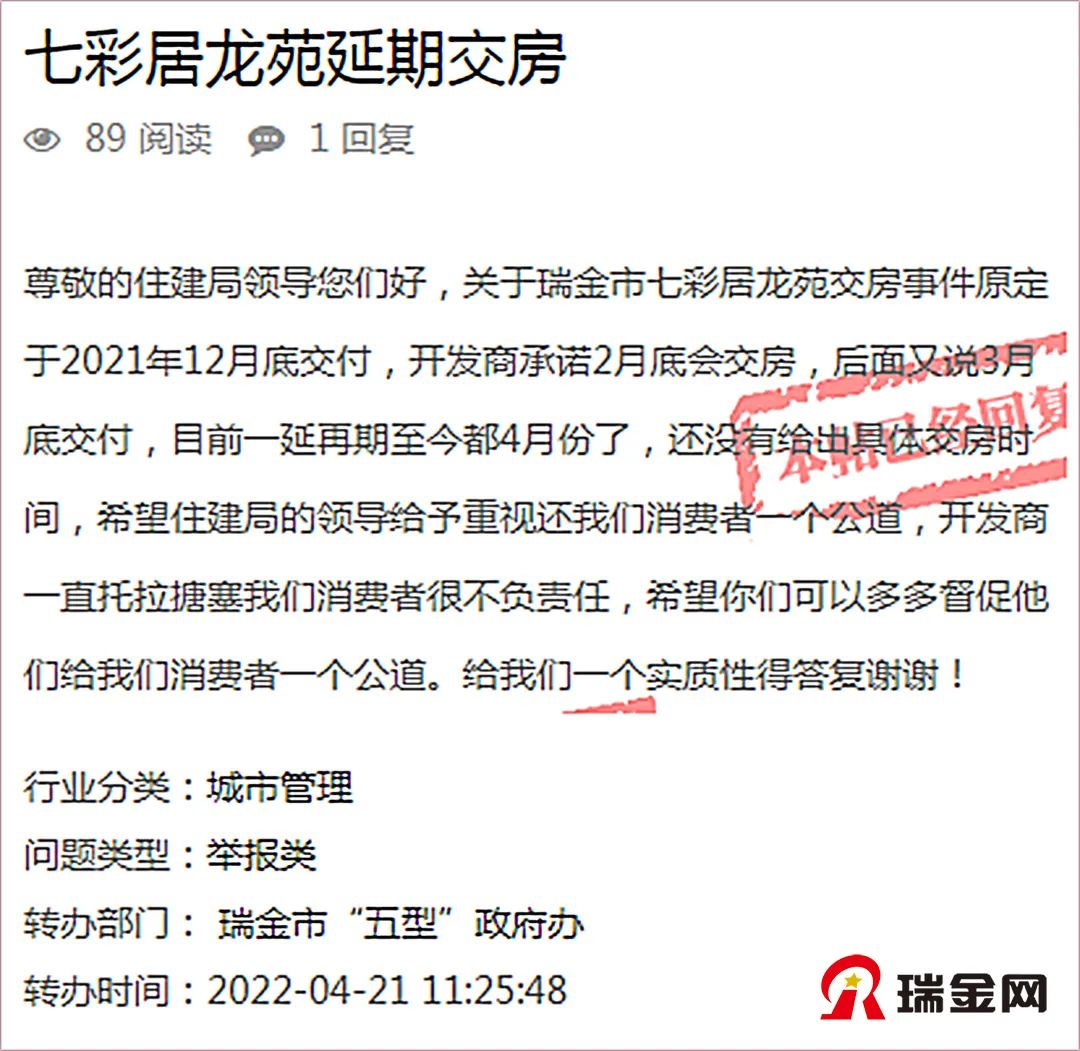

▲“问政赣州”平台截图

瑞金市“五型”政府办回复



尊敬的网民朋友:
您在问政赣州平台“七彩居龙苑延期交房”收悉。我局高度重视,现将调查处理情况报告如下:

七彩龙居苑项目处于竣工验收阶段,现已通过规划、园林绿化和气象防雷验收,消防验收尚在进行中。2022年4月19日开发企业已组织消防专家到项目现场进场查验,后反馈了一些需要待整改的问题,因前期设计与消防设计规范有冲突,需要就专家反馈提出的问题进行整改完善,整改完成后再请消防专家进行验收,具体交房时间待定。我局已责成开发企业尽快完成验收交房。

感谢您对住建工作的关心和支持!


瑞金市住房和城乡建设局

2022年4月21日
