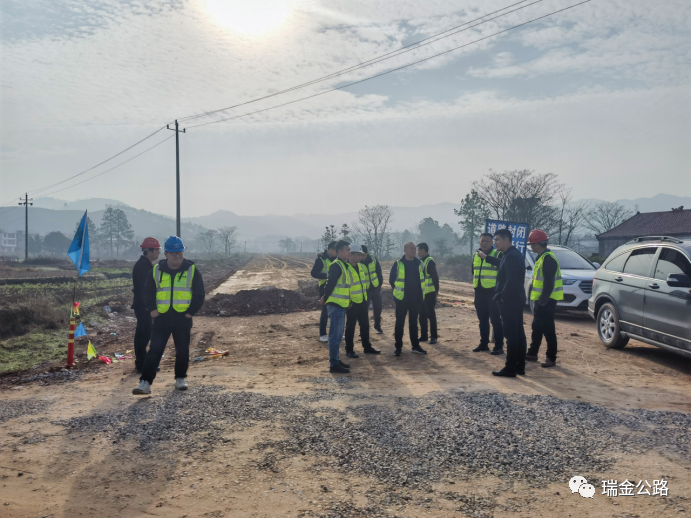

2023年2月17日上午,瑞金公路分中心项目办深入S451九堡至云石山段公路改建工程开展2023年复工复产专项检查。项目办常务副主任谢玲带队一行,对项目复工复产工作进行一次全方面检查,项目办各处室人员分工协作、配合有序,在内业资料方面,项目办成员分别对项目计量资金支付情况、复工资金准备情况、内业资料完成情况、复工复产申报程序及2023年安全生产费使用计划进行了详细检查;在外业方面,项目办对施工班组进场情况、机械设备进场数量、施工材料备料、安全隐患排查情况进行了实地检查。切实保证本次复工复产专项检查工作全覆盖和无死角。
下午,项目办常务副主任谢玲组织召开2023年度第一次工程调度会,逐一通报此次检查发现的问题,对2022年度项目建设工作进行了全面总结,并对2023年度项目建设工作提出相关要求。
谢玲指出,各参建单位要清晰认识上一年度项目建设所存在的问题和不足,认真总结项目进展不力、未能如期完成目标任务的原因。针对本年度项目建设工作,谢玲要求,一是务必提高政治站位、统一思想、形成合力。在当前省市县抢抓项目、大干项目的浓厚氛围下,施工单位务必提高思想认识,始终围绕项目转和盯着项目干的恒心韧劲,以时不我待的紧迫感责任感全速推动S451九堡至云石山段公路改建工程项目建设,按照既定的时间节点全面复工复产。二是务必明确年度目标任务,制定科学有效的施工计划。在2023年8月31日前必须完成项目全部主体工程,各参建单位要以此为时间节点,规划建设、倒排工期,分解任务、每周调度、每月考核、形成更多的实物工程量。三是务必根据计划要配齐和配足施工要素保障。根据项目计划要求全面配足施工人员、施工机械、施工材料等要素的保障,确保投入足额,施工产值超计划。四是务必树立“安全第一和质量为本”施工管理理念。建立健全安全生产网格化管理机制,严格执行好安全生产“三管三必须”工作理念,形成安全生产工作人人参与和齐抓共管的工作机制,加大对特种作业设备和危大工程风险管控,持续开展日常安全隐患整治。严格执行好质量控制保障体系,抓好材料进场关、试验检测、施工过程关、中间交验关,确保项目质量达标。五是务必加强日常考核制力度。本年度项目办将对施工和监理单位严肃考核问效、对标对表运用项目管理大纲奖惩措施、季度和年度企业信用评价、约谈项目经理和公司法人等有效手段,并跟根据项目推进有效季节周期,加大考核频率,对于项目进展推进不力、推诿塞责等问题严肃处理。
