挂牌督办!瑞金发布整改方案,事关城镇生活污水处理

转载 10032024/05/09 14:13:55 发布 IP属地:未知 来源:瑞金网综合瑞金市人民政府网 作者:瑞金网 3240 阅读 0 评论 0 点赞


刚刚,瑞金网小编从瑞金市人民政府网部门信息公开目录栏了解到,瑞金市城市管理局发布了《瑞金市人民政府办公室关于印发瑞金市城镇生活污水处理提质增效挂牌督办整改方案的通知》,详情如下:


瑞金市人民政府办公室

关于印发瑞金市城镇生活污水处理提质增效

挂牌督办整改方案的通知


有关乡、镇人民政府,市政府有关部门,市属、驻市有关单位:

经市政府研究同意,现将《瑞金市城镇生活污水处理提质增效挂牌督办整改方案》印发给你们,请认真抓好贯彻落实。


                 2024年4月28日

瑞金市城镇生活污水处理提质增效
挂牌督办
整改方案


为深入贯彻落实习近平生态文明思想,有效落实省委、省政府关于城镇生活污水处理有关决策部署,加快推进雨污管网及配套设施建设,补齐城镇生活污水收集处理设施短板,竭力改善人居环境,结合我市实际,特制定本方案。

一、基本情况

截至2023年底,瑞金市城区人口26.0656万人,其中常住人口24.7856万人、暂住人口1.28万人,建成区面积30.38平方公里。根据管网普查结果,瑞金市城区管网约346.36公里,其中分流制雨水管网约154.7公里,分流制污水管网约70.49公里,合流制管网约121.17公里。城区生活污水处理能力6.5万吨/日,其中市生活污水处理厂4万吨/日、市生活污水处理厂扩容(一期)2万吨/日、市城北生活污水处理厂0.5万吨/日。经开区面积14.36平方公里,建设污水管网约100公里。建成工业污水处理厂1座,处理能力为1.5万吨/日。2023年度我市生活污水集中收集率为30.62%。

二、整改目标

    到2025年4月底,全市城市生活污水集中收集率达50%,城区生活污水集中处理率达95%,城市生活污水处理厂进水COD浓度达到160mg/L,污泥无害化处置率达到100%;全面消除建成区生活污水直排和收集处理设施空白现象。

三、原因分析

经排查分析,以下原因导致生活污水集中收集率低。

(一)城区和经开区管网存在雨污合流。城区道路污水管网中存在121.17公里雨污合流管网,占污水管网总长度的34.95%。经开区14.36平方公里范围内约100公里管网基本为雨污合流管网。

(二)污水管网存在错混漏接。城区现有污水管道建设年代久,设计标准不一,管材质量、施工质量存在较大差异,加上年久失修,管道现状存在管道破裂、腐蚀、塌陷、接口脱落、混接错接等问题。

(三)污水管网沿河敷设。绵江河及古城河截污干管沿河敷设,汛期河水倒灌风险较大,河水进入污水管网内将降低生活污水浓度进而影响生活污水处理厂进水浓度。

(四)城区存在污水管网空白区。部分道路未建设生活污水管网,以及部分道路现存管网未接入市政污水管网,存在污水管网空白区。

四、整改措施

(一)编制排水与污水专项规划。完成《瑞金市中心城区污水治理专项规划(2020-2035)》编制,明确排水体制与污水处理设施规模、布局、建设时序和建设用地保障措施等。〔责任单位:市城管局、瑞金生态环境局、有关乡、镇人民政府,整改时限:2024年4月底〕

(二)开展全面摸排,准确摸清管网、水体情况。聘请专业团队对城区和经开区生活污水管网进行信息普查及管网内部QV排查。对城区和经开区水体全面进行排查和检测,消除水体返黑返臭风险。〔责任单位:市城管局、瑞金生态环境局,整改时限:2024年6月底〕

(三)加快修复错接、混接、漏接及破损管网。加快实施城北片区滨江北大道破裂变形管网修复、绵江河3号排口滨江北路金科思源片区管网修复、财富广场弓桥垅片区周边管网错混接修复以及经开区管网修复等工程项目。〔责任单位:市城管局、市城投集团公司、市乡村振兴公司,整改时限:2024年6月底〕

(四)提升城镇生活污水处理能力,制定“一厂一策”方案。开展城镇生活污水处理设施能力评估,按照适度超前的原则提升污水处理能力,对市生活污水处理厂(含扩容一期)、城北污水处理厂制定“一厂一策”系统整治方案,提高生活污水处理效能,进一步提升污泥无害化、资源化利用水平,推进污泥处置提升改造项目建设。〔责任单位:市城管局、瑞金生态环境局、生活污水处理厂、城北污水处理厂,整改时限:2024年8月底〕

(五)加快实施入河直排口整治。实施七堡河8处、古城河3处、绵江河5处入河排污口整治,将入河排污口及时接入污水管网,有效提升污水收集率。实施牛栏窝垃圾填埋场(渗滤液)提升改造项目,对调节池底膜进行更换并加盖,杜绝垃圾填埋场污水渗入绵江河。〔责任单位:市城管局、瑞金生态环境局、市城投集团公司、市乡村振兴公司、象湖镇,整改时限:2024年12月底〕

(六)加快实施管网雨污分流改造。采用雨污分流改造、增设调蓄设施等工程措施,有效降低合流制管网溢流污染。结合老旧小区改造和道路改造,加快实施城西片区龙珠路及中山路片区雨污分流改造,实施八一社区、绵塘社区雨污分流改造,实施金都大道社区三九小区、光彩市场小区以及红都大道社区瑞泉苑小区雨污分流改造。结合城市防洪工程建设,实施解放路片区、银坑河、教育园区、城北片区、城中片区雨污分流改造。〔责任单位:市城管局、瑞金生态环境局、市水利局、市城投集团公司、市乡村振兴公司、象湖镇,整改时限:城西、城中片区2025年4月底,城东、城南片区2025年12月底〕

(七)加快建设生活污水收集管网。结合城市防洪工程,实施绵江河瑞金宾馆段、粜米街段沿河敷设的3.5公里污水管网上岸工程。消除城区管网空白区,新建清风路1.09公里截污干管,新建瑞金九中周边拥翠街、城北大道、竹山路2.8公里生活污水截流工程,将瑞鼎公馆、山水城、金麟府、学仕府、瑞金九中周边道路等城北、黄埠头片区生活污水接入城北污水处理厂处理。新建经开区九堡中路、金鑫三路等道路6.611公里生活污水截流工程。〔责任单位:市城管局、市城投集团公司、市乡村振兴公司、经开区建设局、象湖镇、沙洲坝镇、黄柏乡,整改时限:2025年4月底〕

(八)严格落实排水许可管理制度。全面实施排水许可管理,居民小区、公共排水用户严格按照要求办理排水许可手续。加强城区污水管网、排水设施日常巡查监管,对新建小区严格执行排污管网联合验收制度,确保城区排水户排水许可证应办尽办。〔责任单位:市城管局、市住建局、市行政审批局,整改时限:立行立改,长期坚持〕

五、保障措施

(一)加强组织领导,落实工作责任。成立由市政府主要领导任组长,市委、市政府分管领导任副组长,各相关单位主要负责同志为成员的市城镇生活污水处理提质增效整改工作领导小组。领导小组下设办公室,负责统筹调度各项工作进度,协调解决工作推进中的困难问题,系统跟踪治理成效。

(二)理顺机构职能,强化协调配合。市城管局要切实担起城镇污水处理提质增效工作牵头职责,加强与住建、生态环境、发改等部门的协调配合,强化对城镇污水处理提质增效综合协调、政策制定、项目推进、督促检查等工作,营造主体责任明确、部门密切配合、齐抓共管的良好工作局面。

(三)拓宽筹资渠道,加大资金投入。鼓励金融机构依法依规为污水处理提质增效项目提供融资支持,研究探索规范项目收益权、特许经营权等质押融资担保。积极营造良好市场环境,吸引社会资本参与设施投资、建设和运营,切实提升项目建设运营效率效益。

(四)严格责任追究,强化督促检查。相关部门要加强部门联动,夯实监管责任,发现问题及时整改,对不履职、不尽责、不担当的单位和责任人将严肃追究相关责任人员责任。

附件:1.瑞金市城镇生活污水处理提质增效整改工作领导小组组织架构
2.挂牌督办整改具体目标任务
3.瑞金市拟建污水收集处理设施计划项目清单(2024年4月至2025年4月)


附件1:
瑞金市城镇生活污水处理提质增效
整改工作领导小组组织架构

为加快推进我市城镇生活污水处理提质增效整改工作,经研究,成立市城镇生活污水处理提质增效整改工作领导小组,组成人员如下:

组   长:刘春林  市委副书记、市政府市长
副组长:蒋小英  市委常委、统战部部长
            刘方淼  市政府副市长
成 员:  钟起平  市城管局局长
            黄贵珍  市住建局局长
            曾传祺  市财政局局长
            朱假茂  市行政审批局局长
            刘应金  市自然资源局局长
            张声平  市水利局局长
            黄  笠  瑞金生态环境局局长
            邱水林   经开区开发建设局局长
            邱海山  市城投集团公司董事长
            邹永红   市乡村振兴公司董事长
            黄胜军   象湖镇镇长
            温  桢    叶坪镇镇长
            杨和芳   沙洲坝镇镇长
            钟宗贵   黄柏乡乡长

领导小组下设办公室,办公室设在市城管局,由市城管局主要负责人兼任办公室主任,负责瑞金市城镇生活污水处理提质增效整改工作的组织、协调、调度、督导等工作。


附件2:

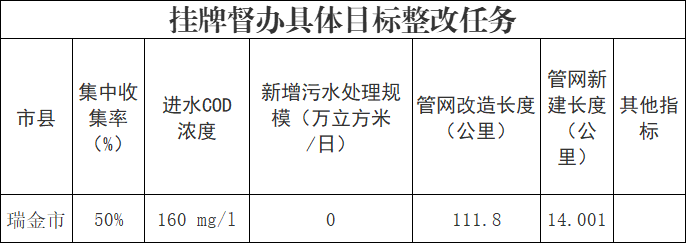

挂牌督办具体目标整改任务



附件3:

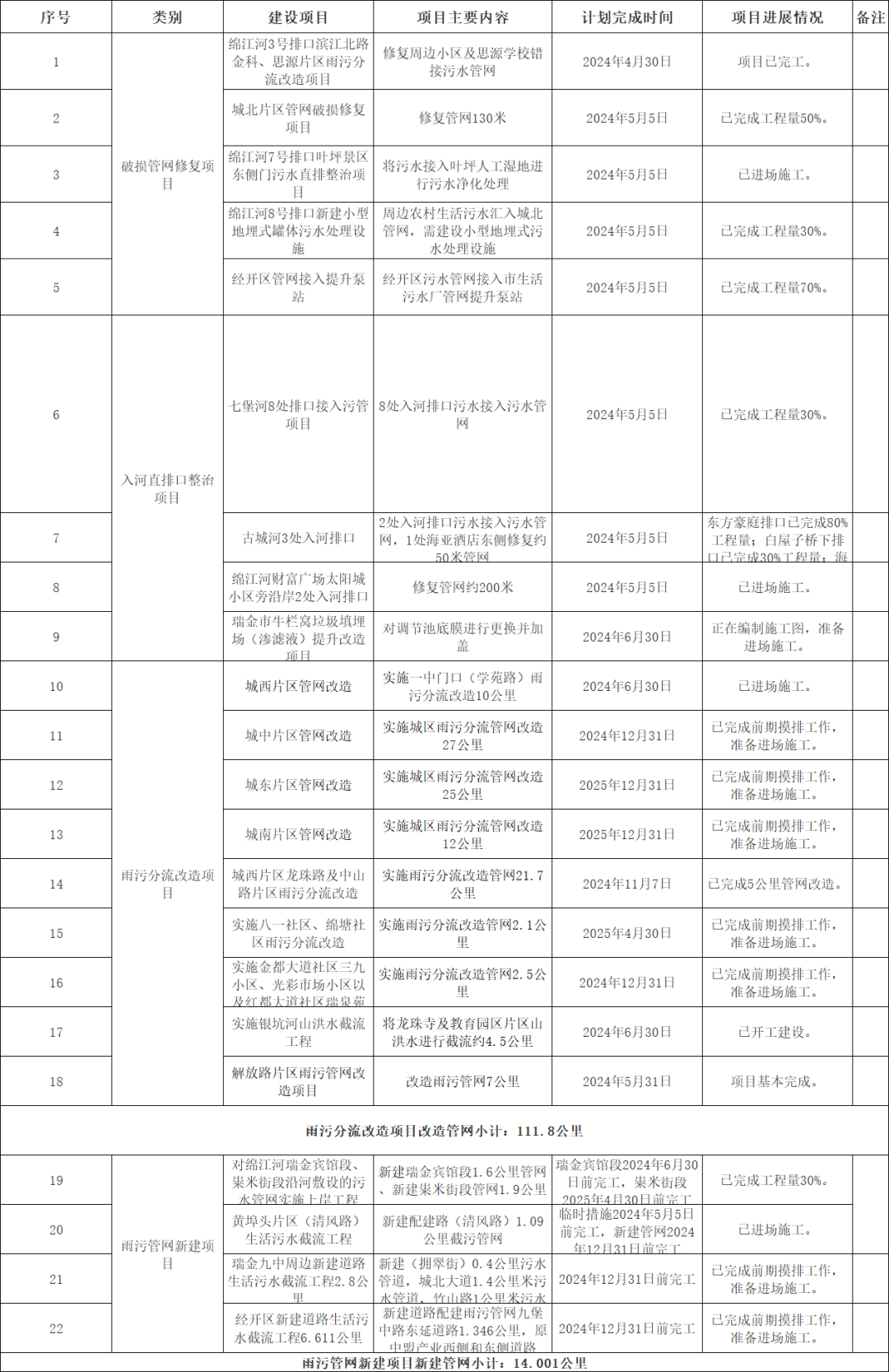

瑞金市拟建污水处理设施计划项目清单

(2024年4月至2025年4月)
