刚刚,瑞金网小编从江西省发展和改革委员会网信息公开(主站)栏目了解到,江西省发展和改革委员会公布了《江西省发展改革委关于G206瑞金市济广高速瑞金南出口至会昌(县界)段公路改建工程可行性研究报告的批复》,详情如下:
江西省发展改革委关于G206瑞金市济广高速瑞金南出口至会昌(县界)段公路改建工程可行性研究报告的批复
赣州市发展改革委:
报来《关于恳请审批G206瑞金市济广高速瑞金南出口至会昌(县界)段公路改建工程可行性研究报告的请示》(赣市发改交通字〔2025〕220号)及有关材料收悉。经研究,现就该项目可行性研究报告批复如下:
一、为完善我省干线公路区域路网结构,改善瑞金市交通条件,提升G206公路通行能力和服务水平,促进区域经济社会发展,依据《政府投资条例》(国务院令712号)、《江西省政府投资管理办法》(省政府令第251号),同意建设G206瑞金市济广高速瑞金南出口至会昌(县界)段公路改建工程(2206-360781-04-01-690925)。
项目单位为赣州市公路发展中心瑞金分中心。
二、本项目起点位于瑞金市济广高速瑞金南互通连接线与G206平面交叉处,起点桩号K1996+527;路线走向呈北南走向,自起点途经安富村、武阳村、武阳镇、凌田村、龙门村、龙江村,大嵊背村、云龙村、谢坊镇、乐村、新民村、迳桥村,在新文屋跨越绵江后于会昌县文武坝镇凉舟村珠高寨处同会昌规划的G206会昌珠高寨至九州段相接;终点位于会昌县文武坝镇凉舟村珠高寨新建绵江大桥桥头处(瑞金市与会昌县县界附近),终点桩号K2024+260。
三、路线全长约27.733公里,其中新建段14.7公里,老路利用改建段13.033公里。全线设置大桥366米/1座,中桥404米/10座,采用预应力砼小箱梁;涵洞110道,平面交叉24处,同步建设必要的交通工程和沿线设施。项目采用一级公路标准建设,双向四车道,设计时速80公里/小时,路基宽度采用25.5米,桥梁与路基同宽;汽车荷载等级为公路-Ⅰ级;设计洪水频率:1/100;地震动峰值加速度0.1g。其他技术指标执行《公路工程技术标准》(JTGBOl-2014)等规定。
四、项目计划建设工期24个月。
五、项目总投资约129895万元,资金来源:除申请上级补助资金外,其余资金由瑞金市财政资金解决。
六、请赣州市公路发展中心瑞金分中心严格执行国家和省有关招标投标的规定,依法遵照本文件附件规定开展项目招投标工作。
七、按照相关法律、行政法规的规定,批复项目应附前置条件的相关文件分别是《建设项目用地预审与选址意见书》(用字第3607002025XS0003582号)、《江西省交通运输厅关于G206瑞金市济广高速瑞金南出口至会昌(县界)段公路改建工程可行性研究报告审查意见的函》。
八、请赣州市公路发展中心瑞金分中心按照《江西省政府投资管理办法》(省人民政府令第251号)要求,编制项目初步设计报我委审批。并在下一步工作中加强项目管理,严格控制投资,确保建设工期和质量。严禁在项目中设置培训中心等各类具有住宿、会议、餐饮等接待功能的设施或场所。
九、如需对本项目批复文件所规定的建设地点、建设规模、主要建设内容等进行调整,请按照《江西省政府投资管理办法》(省政府令第251号)的有关规定,及时提出变更申请,我委将根据项目具体情况,作出是否同意变更的书面决定。
十、请赣州市公路发展中心瑞金分中心在项目开工建设前,依据相关法律、行政法规规定办理规划许可、土地使用、资源利用、安全生产、环评等相关报建手续。
十一、工程建设必须按照《中华人民共和国安全生产法》要求,严格执行“建设项目安全设施与主体工程同时设计、同时施工、同时投入使用”的安全生产“三同时”制度,认真落实各项安全生产措施。
十二、本批复有效期为二年,需要延期的请在二年期限届满的三十个工作日前,向我委申请延期。本批复只能延期一次,延期期限最长不得超过一年。国家另有规定的,依照其规定执行。

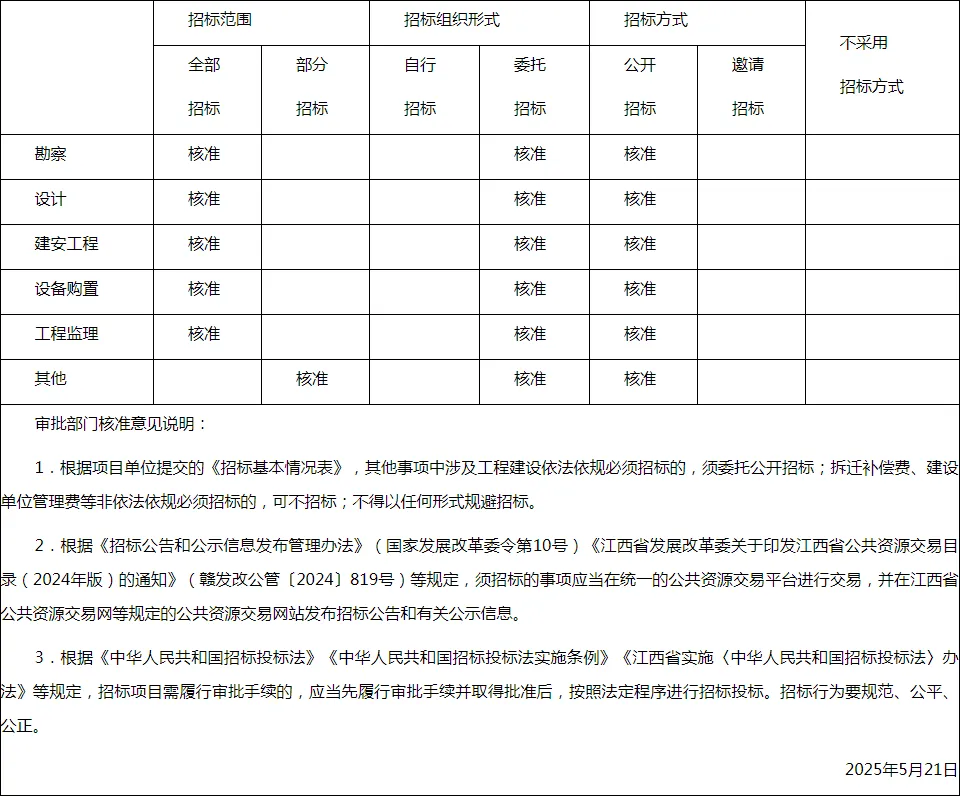

附件:招标事项核准意见表
2025年5月21日
附件:
招标事项核准意见表
项目名称:G206瑞金市济广高速瑞金南出口至会昌(县界)段公路改建工程
