目前,主楼7—17层客房还在装修;裙楼2层公共区域立面基层已完成70%施工任务,包厢给水施工全部完成,2、3层包厢及宴会厅穿线已完成95%施工任务,3楼走道立面基层已完成70%施工任务;主楼18—20层外架平台已拆除完毕;裙楼5层砖砌体施工还在继续。经统计,现已完成工程建设总量(含二次装修工程在内)的90.13%。

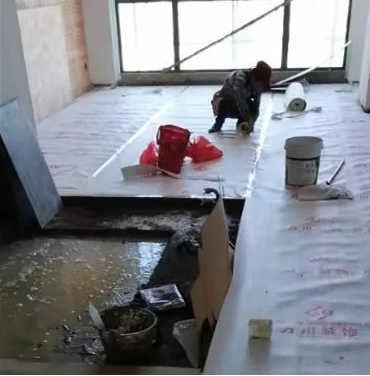

▲工人正在贴瓷砖保护膜,防止瓷砖刮花
红色实景演艺
红军餐厅、道具房、员工宿舍、会议中心等项目正在施工。预计9月25日前土建工程有关项目主体竣工。

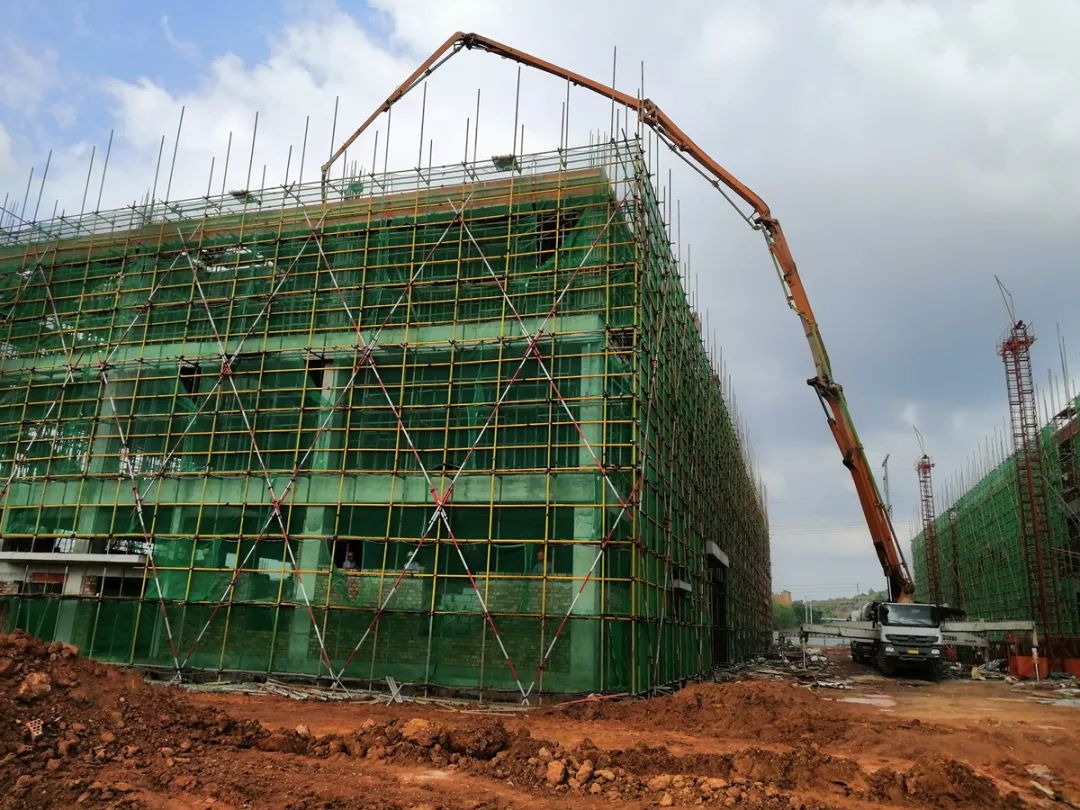

▲员工宿舍正在施工
体育中心体育场
目前主体结构工程已全面完工,室内装修进入收尾阶段;田径场塑胶跑道塑胶面层最后一道工序施工,场外市政道路运动场等基础施工已完成,正在进行面层施工,一层、二层休息平台及东、北入口大台阶集散广场正在铺贴花岗岩;智能化弱电系统设备已全部安装完成,正进行设备调试;看台座椅已安装完成13000座,剩余2000座正在进行安装。

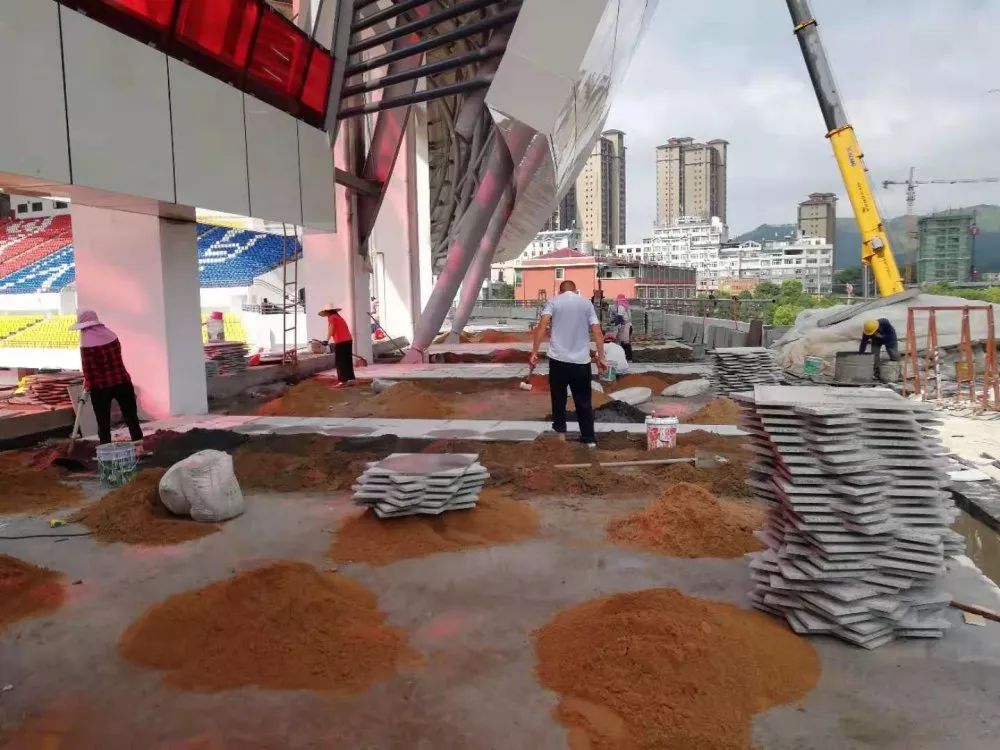

▲北看台平台铺贴花岗岩
智能终端产业园
目前,5#四层楼面浇筑完成、一层墙体砌筑完成;3#四层模板安装完成、拆除一层脚手架、模板完成;1#地面垫层浇筑完成;4#基础垫层浇筑完成、绑扎基础钢筋;7#、8#基础土方开挖完成;6#基础土方开挖完成一半。另外,已出具围墙图纸。

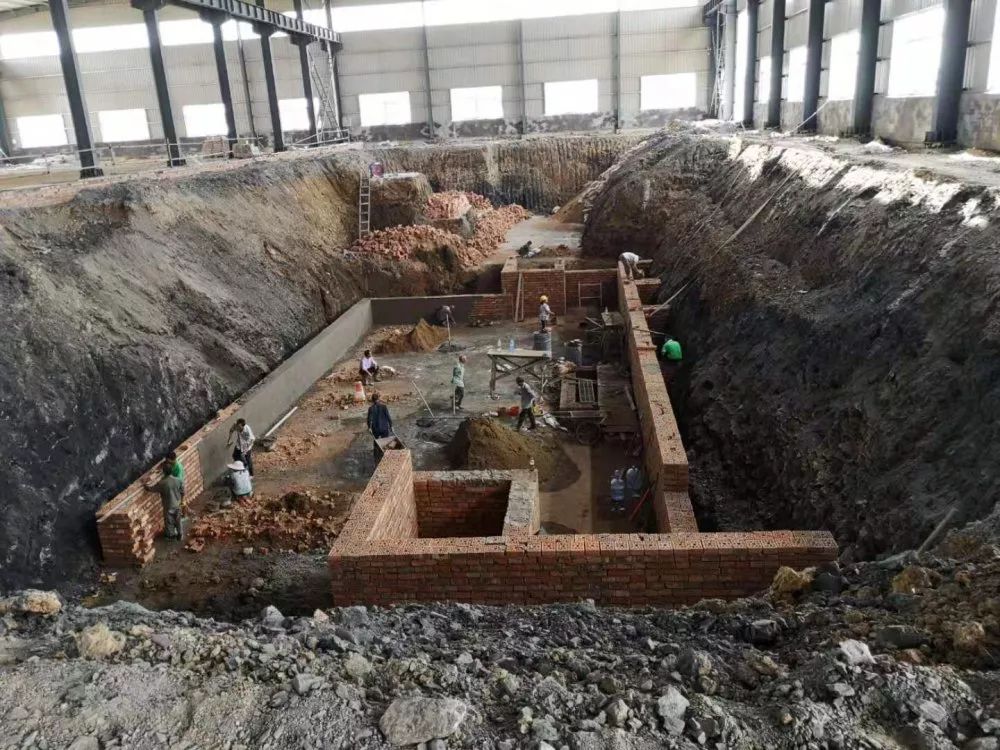

▲5#四层楼面浇捣
沙洲坝示范镇建设
目前,洁源乡村旅游投资主体正在进行游客接待中心、花卉园土地平整及观光便道等基础建设施工;圣世顿国际酒店客房正在装修;红井步行街道路改造项目施工单位已进场;卫生院、小学周边路网工程完成道路水稳层铺设;沙西路完成道路土路基80%,排污排水管道铺设70%;饮水思源广场已完成60%工程量;军民渔水情广场已完成25%工作量;苏维埃广场已完成55%工作量。
▲饮水思源广场施工现场
文化艺术中心
目前,文化馆、科技馆、图书馆、电视演播厅、影剧院网架安装完成;七大场馆幕墙龙骨安装完成;图书馆、规划馆、文化馆、电视演播厅铝板幕墙面板安装完成约90%;科技馆、博物馆、影剧院铝板幕墙面板安装完成30%;图书馆、规划馆、文化馆、电视演播厅玻璃幕墙玻璃安装完成95%;科技馆、博物馆、影剧院金属屋面主檩条施工完成;文化馆、规划馆次檩条施工完成50%;图书馆、电视演播厅主次檩条施工完成;各场馆天沟龙骨施工完成;规划馆、图书馆、演播厅、文化馆天沟水槽安装完成;七大场馆外墙保温及抗裂砂浆施工完成、外墙涂料施工完成。

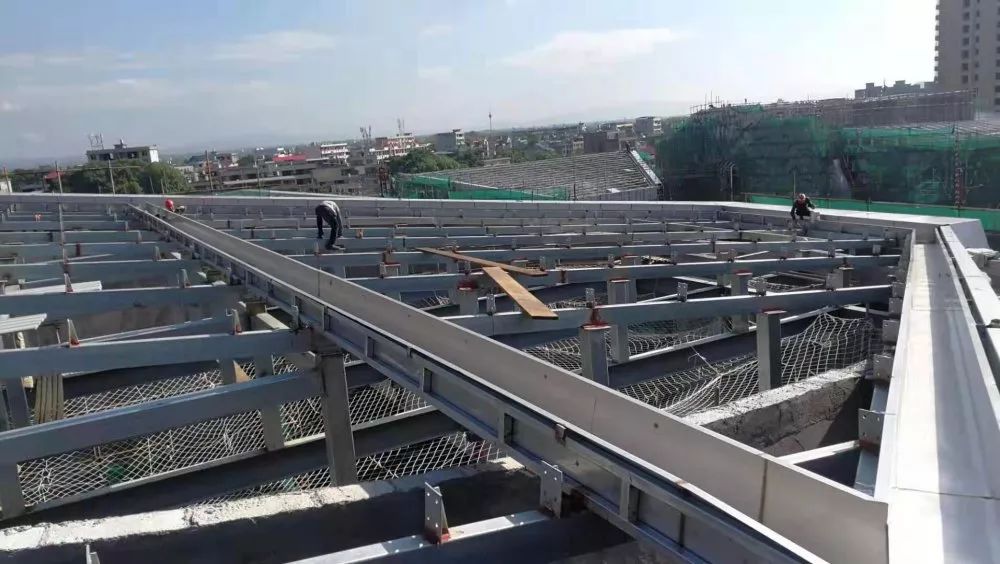

▲金属屋面施工
年产3万吨铜箔铜带生产项目
目前,钟罩炉基础继续做第二层模板安装;精轧机设备基础基坑继续砖模;薄带清洗机设备基础正在绑扎钢筋、预埋件等工作;下一步开挖水平连铸设备基础基坑。

▲精轧机设备基础基坑正在施工
年产1000万套高档纺织服装项目
目前,正进行一期项目桩基础施工,截止目前共完成134根桩施工,还剩27根桩未施工(总桩数161根)。

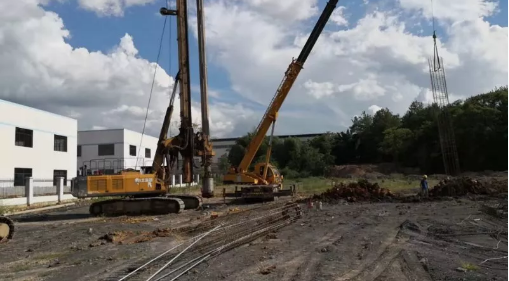

▲准备桩孔浇筑
红源记忆教育培训基地
目前,基地大门正在建设中、小卖部以及大堂走廊正在装修。

▲工人正在砌大门围墙
