市委六大主攻方向办组织人员
先后深入有关单位及项目一线
对济民可信、智佳科技、
正大集团百万头生猪全产业链等
10个项目
进行了现场督查
督查情况如何
咱们
接着往下看
济民可信
01
项目进展

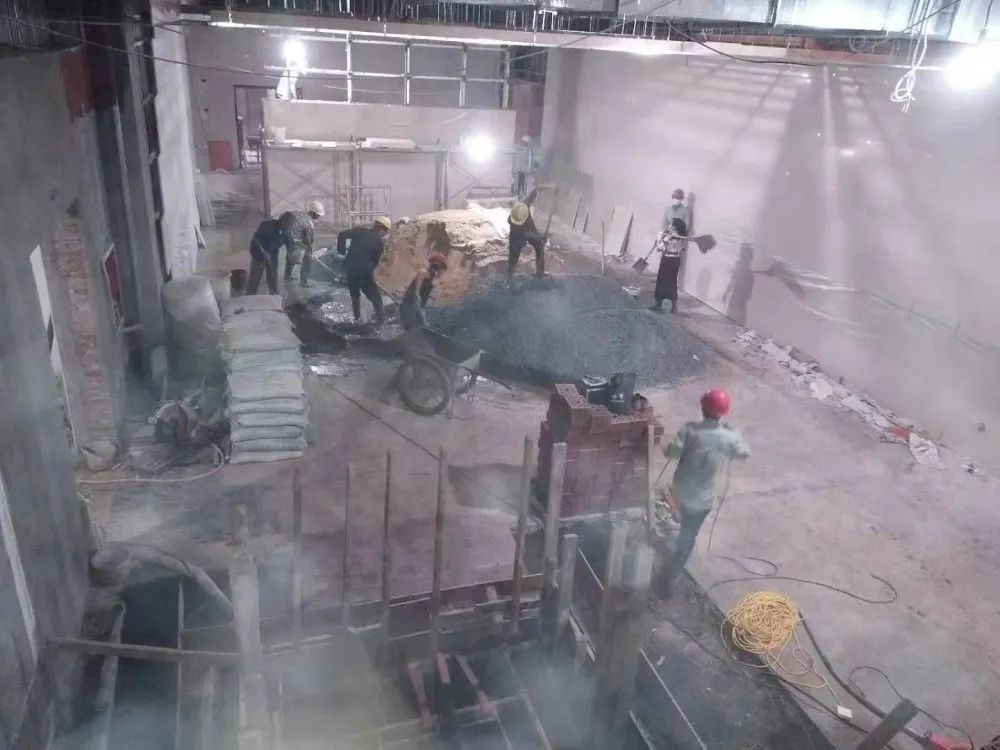

一期一标段项目综合库房屋面防水、桥架等安装已完成;质检办公楼防水已完成,内外墙粉刷完成60%,桥架等安装基本完成;食堂内外墙腻子粉已完成、桥架等安装基本完成;宿舍内外墙粉刷完成75% 。
项目二标段已完成规划变更,施工图初稿完已成,5月31日完成了施工单位考察。
02
存在问题
九堡中路征迁问题影响一期二标段项目配套设施建设。
九堡中路坟墓迁移已签订协议未拨款;油茶已于6月1日进行评估,未出评估报告。(责任单位:沙洲坝镇、征收办、林业局、工投公司)
智佳科技
01
项目进展

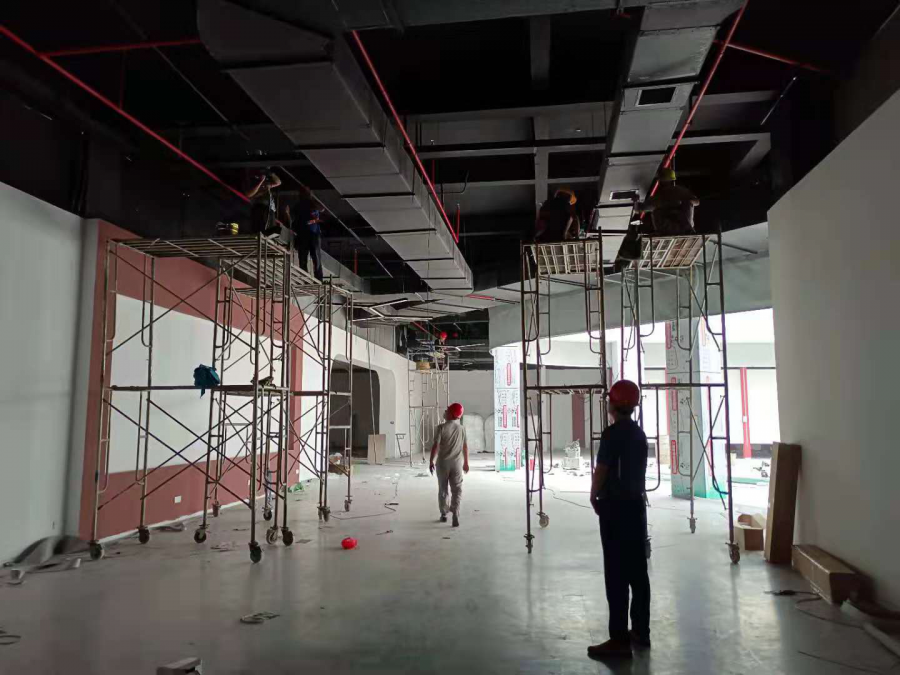

一期项目建设已全面完成,1#厂房1楼2楼已投产,3#厂房1楼正在安装设备,5#厂房展厅已装修。

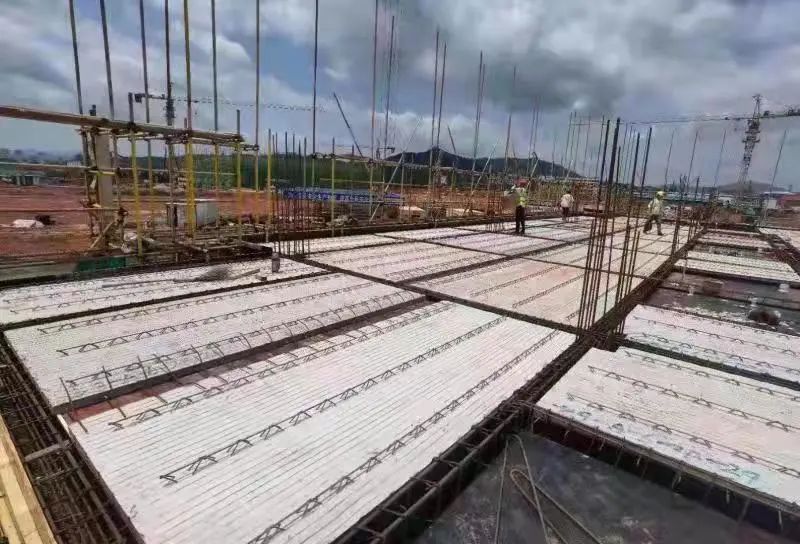

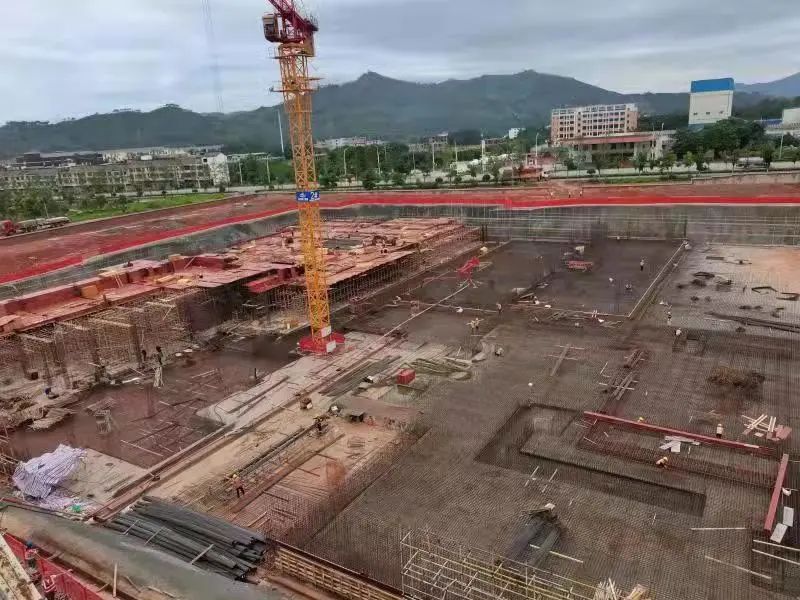

二期6#、7#、8#楼基础及地梁施工完成,开始施工结构第一层;4#楼、12#在挖运土方;13-15#楼在砌筑二次结构墙体;16#楼绑扎二层结构钢筋;9#楼搭设三层结构脚手架。
02
存在问题
科技孵化器
01
项目进展
02
存在问题
百万头生猪全产业链
项目五一劳
01
项目进展
农业类

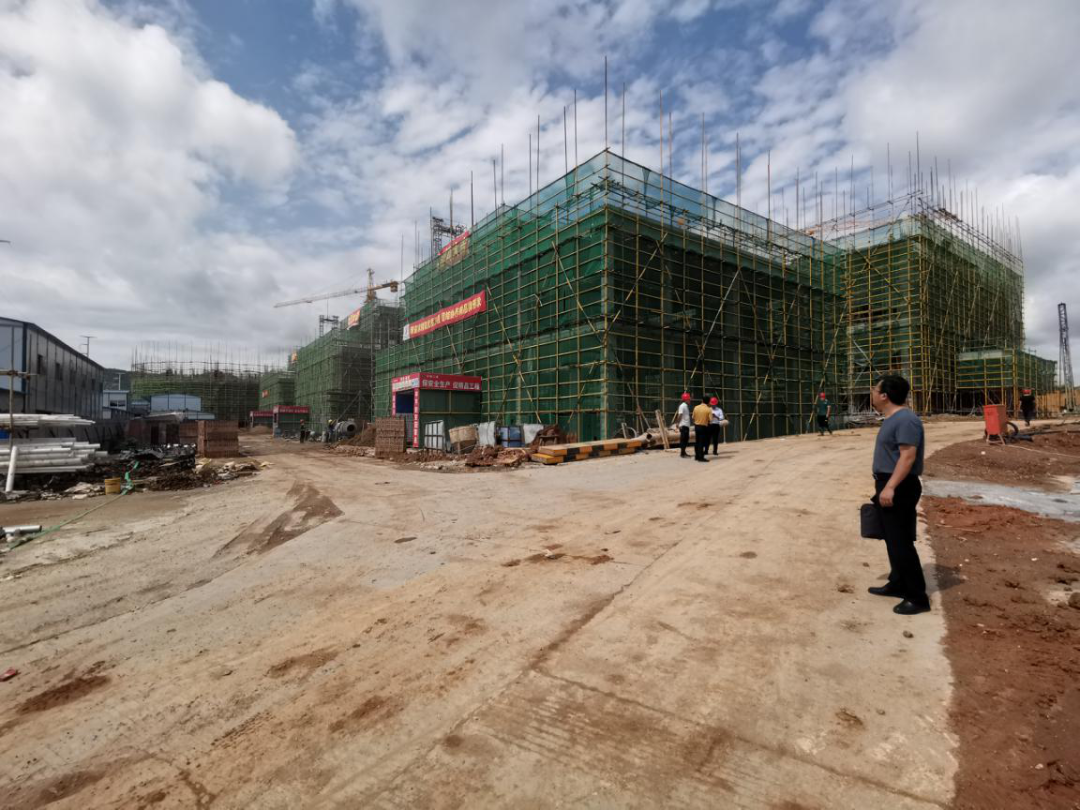

第一批:九堡镇杨梅村点6000头种猪场项目已完成招标;天气好转后可开始土建基础设施建设。
第二批:大柏地乡礤头村、冈面乡罗陂村两个点、九堡镇山坑村、万田乡井垄村和拨英乡新迳村两个点正在进行土地流转和苗木评估;九堡镇、拔英乡和大柏地乡已完成社会风险评估。
工业类
02
存在问题
国家安全生产应急救护
体验中心
01
项目进展
妇幼保健院迁建
01
项目进展
项目进展顺利,主体工程已于2019年9月验收合格。

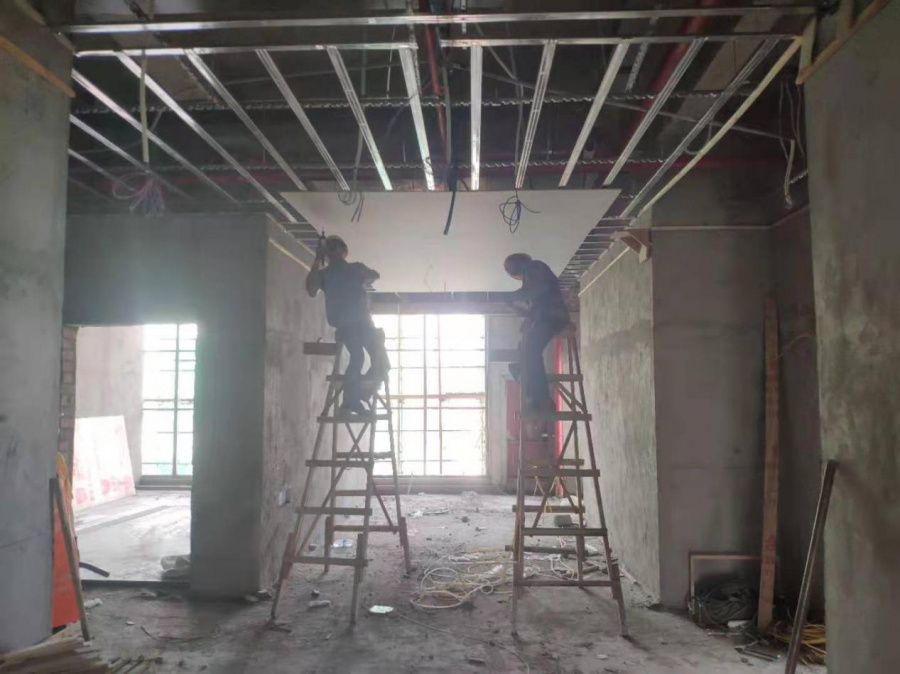

暖通专业工程已完成;电梯工程已完成98%;室内装饰装修工程已完成94%;弱电智能化专业工程已完成80%;医疗净化专业工程已完成80%;中心供氧专业工程已完成78%;室外工程正在土方回填、平整完成52%,围墙挡土墙开挖、浆砌石完成25%;气动管道物流传输专业工程完成30%;厨房设施设备专业工程已完成排水管道预埋,砌筑排水沟及隔油池。
金穗幼儿园

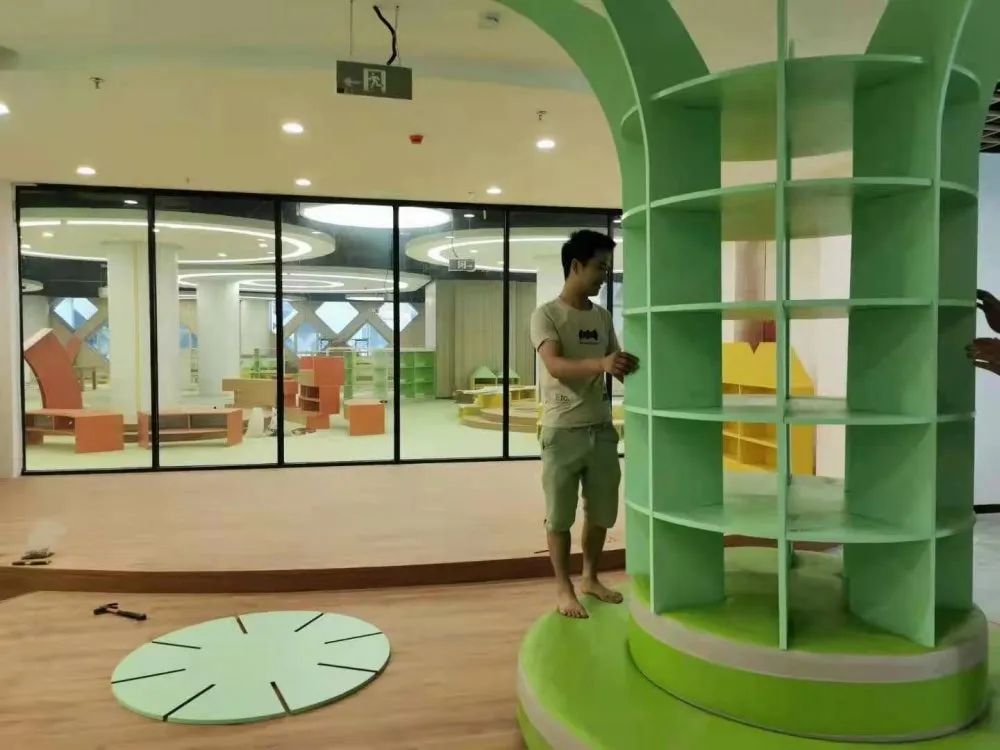

01
项目进展
红色培训基地(干部学院)
01
项目进展
02
存在问题
文化艺术中心展陈
01
项目进展

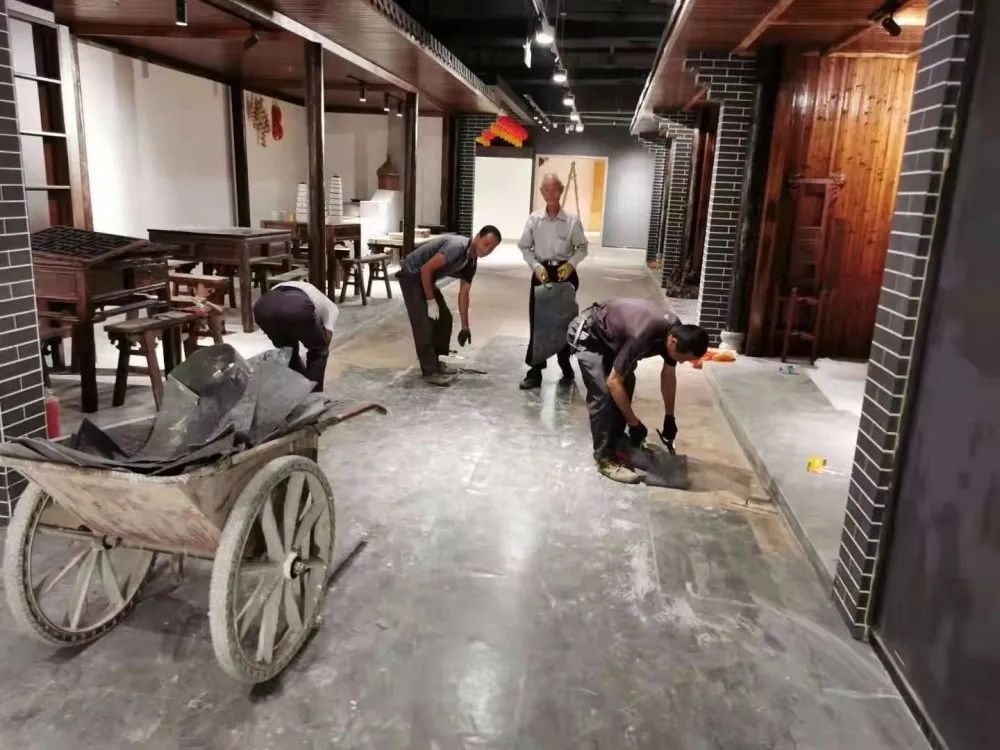

非遗馆、图书馆、博物馆装修基本结束;非遗馆已完成实物图片及音视频制作经费核拨,正在走采购招标程序;非遗馆、博物馆布展小样正在审定。
02
存在问题
图书馆、博物馆缺额资金约1700万元未落实,暂无法开展图书购买、设备配置及文物征集复制工作。(责任单位:文广新旅局)
和
01
项目进展
02
存在问题
