6月21日至25日
市委六大主攻方向办组织人员
深入有关单位及项目一线
对化机公司高岭土精加工生产、
土地开发等
6个项目
进行了现场督查
督查情况如何?
大家一起来看看
化机公司高岭土精加工生产
项目进展
存在问题
2.5户征迁房屋还未拨款。
(责任单位:自然资源局、征收办、工投公司)
区域性养老院

项目进展
象湖镇养老院项目方案文本已审查通过,已完成地质勘探、立项批复,正在实施施工图设计、绿色建筑专编设计和建设项目“三通一平”等前期工作。
存在问题
象湖镇养老院项目两户拆迁未完成。(责任单位:象湖镇)
土地开发

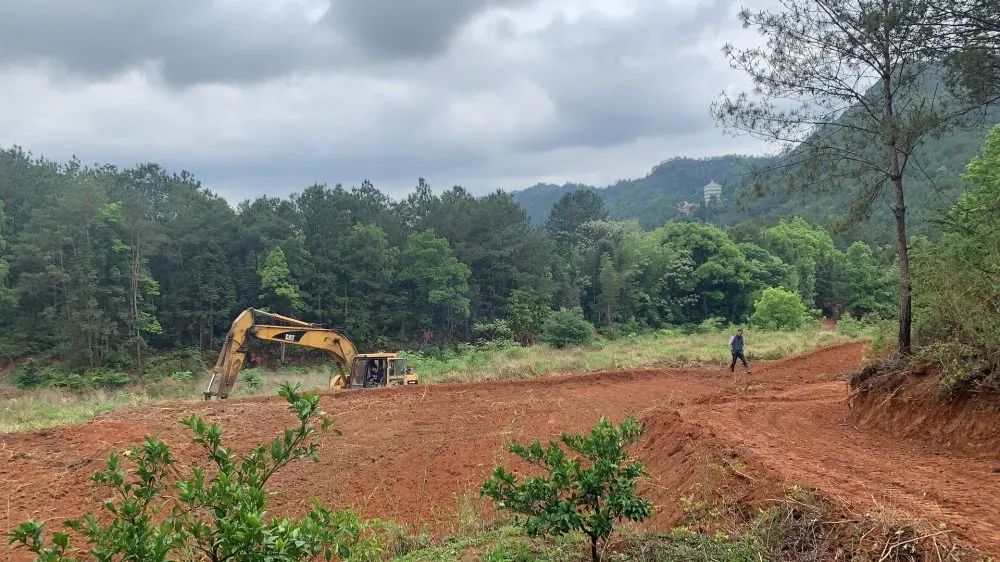

项目进展
存在问题
G206瑞金城区至济广高速瑞金南

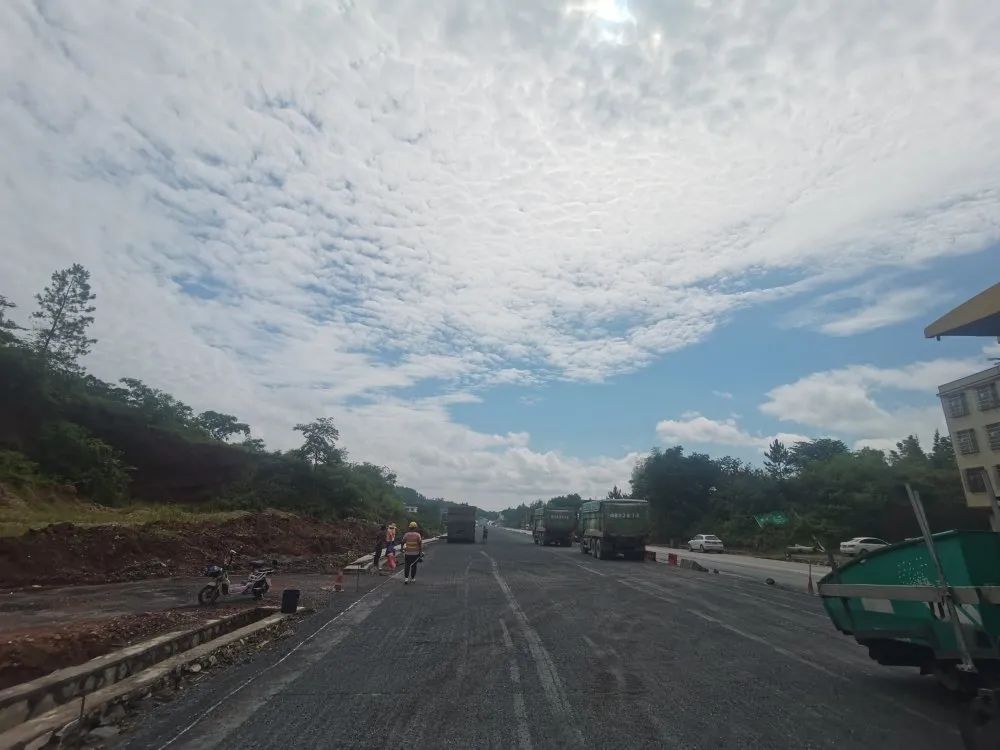

出口段公路改建
项目进展
存在问题
第八中学及周边道路
项目进展
高中教学楼完成五层梁板、四层柱混凝土浇筑;连廊一的二层柱、三层梁板浇筑;连廊二的四层柱、五层梁板浇筑;合班教室二层柱、三层梁板浇筑。
红都象湖新城PPP
项目进展
主楼、商铺主体结构及屋面防水全部完成。公共区域内墙抹灰完成80%,地砖铺设完成90%。主楼外墙抹灰喷涂完成90%,预计本月底完成;
电气设备及照明设施安装完成50%;防火门安装完70%;15-19#、21#楼电井内密集母线安装完成;电梯安装全部完成,待通电调试。地下室底板找平、风管安装全部完成、消防系统施工完成90%、保温完成80%、电缆桥架安装完成,变压器及低压柜正在安装中。
铝合金门窗安装完成90%。总平配套工程环形道路路基回填全部完成,雨污排水管网安装完成70%;园路及部分公辅设施基层基本完成;园区种植土回填完成70%。强电施工:总平变压器、环网柜基础、检查井基础、电缆套管埋设全部完成。
