瑞金红都古城项目最新进展来了 ​

转载 瑞金网-小橙子66662021/07/05 20:49:56 发布 IP属地:未知 来源:瑞金市六大主攻方向 作者:瑞金网 472319 阅读 0 评论 0 点赞

6月28日至7月2日

市委六大主攻方向办组织人员

深入有关单位及项目一线

对德保膳食食品产业园标准厂房、

红都古城等

5个项目

进行了现场督查

督查情况如何?

我们接着往下看

德保膳食食品产业园标准厂房

项目进展

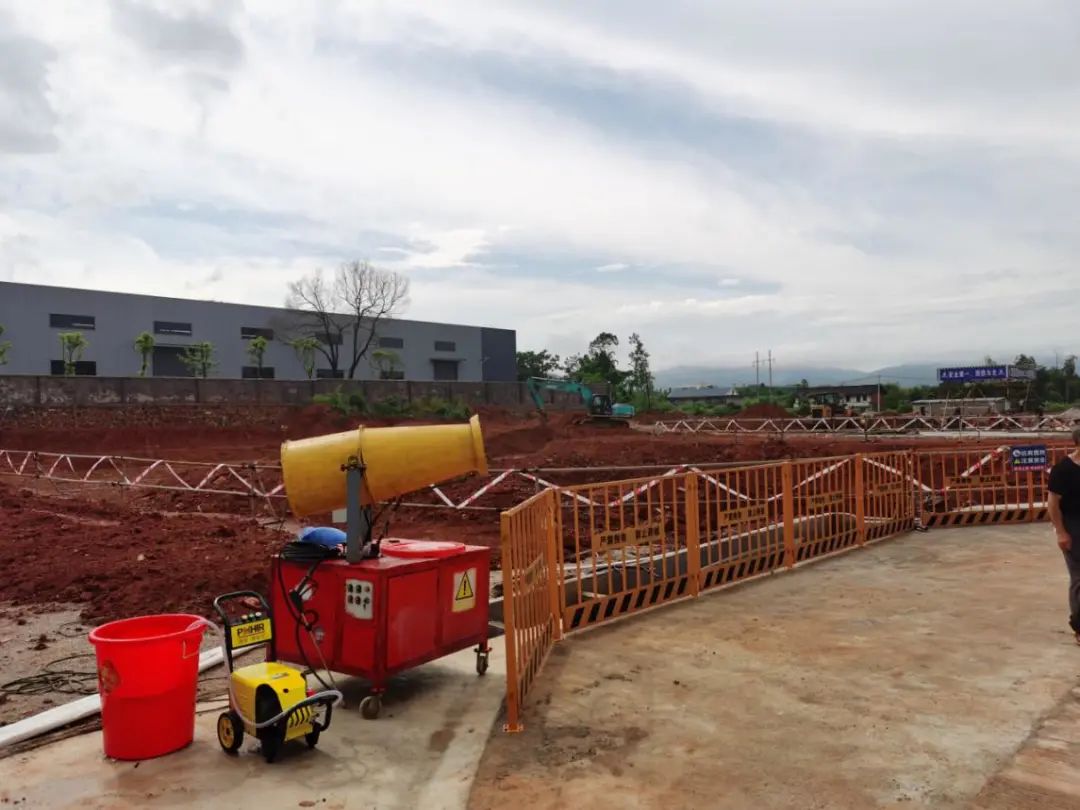

施工便道新建、围墙围挡砌筑、塔吊基础建设和施工活动板房搭建已完成;正在开挖基础。

日东水库除险加固工程

项目进展

闸门及启闭器安装已完成;湿地公园扰动方案已上报省林业厅审批。

存在问题

湿地公园扰动方案尚未批复。(责任单位:林业局)

红都古城

项目进展

绵江风月正在进行基础承台地梁施工。

修缮区域样板房正进行收尾工作。

存在问题

1.新建区域除绵江风月外,红街和绵江风月对面商业街区域57户房屋拆迁未签协议。(责任单位:社区党工委、征收办、市棚改指挥部、市政公司)

2.项目建设中涉及改造修缮类房屋租赁方案未确定。(责任单位: 社区党工委、市政公司)

合溪安置房

项目进展

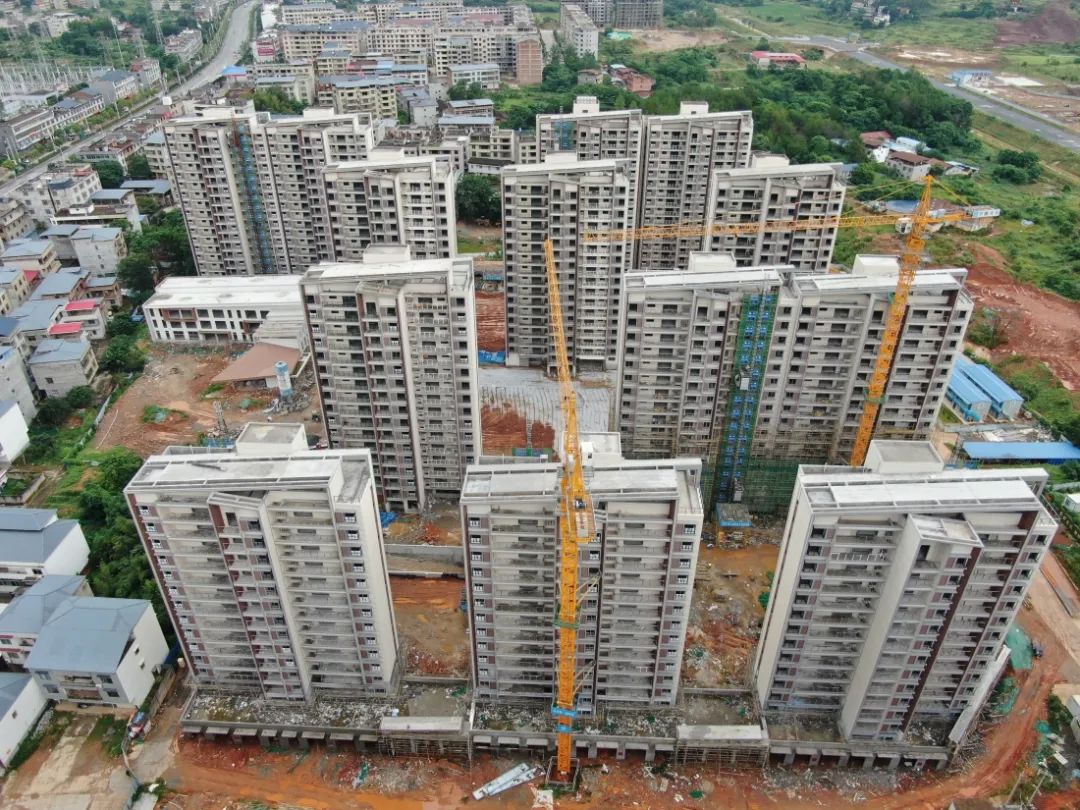

安置房10栋房屋主体结构已全面封顶,其中5#、7#、8#、9#、10#、11#楼外墙真石漆施工已完成,正在进行室内电梯安装;1#、2#、3#、6#楼正在进行外墙真石漆施工;配套幼儿园正在进行装饰装修。

宝钢希望小学改扩建

项目进展

新建教学楼主体已封顶,墙体砌筑完成80%,正在进行门窗安装及围墙基础施工。
