市委六大主攻方向办组织人员
深入有关单位及项目一线
对“一江两岸”基础设施建设、
文化艺术中心展陈等
4个项目
进行了现场督查
督查情况如何?
咱们
接着往下看
1
项目进展

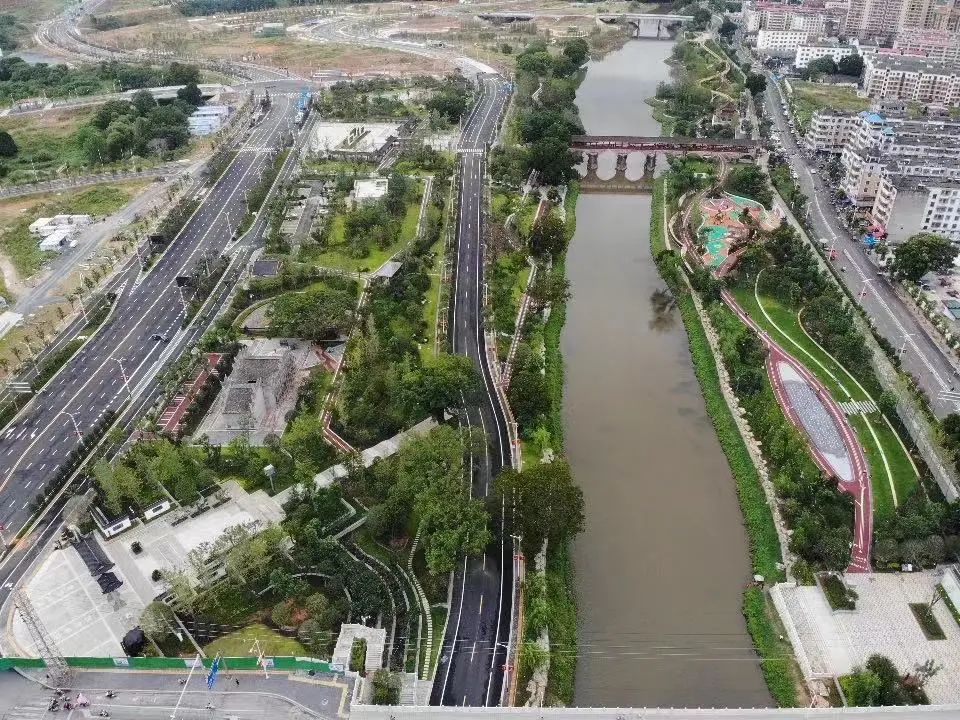

金瑞湾核心区域外,道路、绿化、景观、管廊等项目已全面完成,正在进行分阶段验收。
存在问题
1.金瑞湾核心区域614.52亩用地指标未完成报批。(责任单位:自然资源局)
2.经八路涉及38户房屋拆迁未完成。(责任单位:象湖镇)
2
项目进展

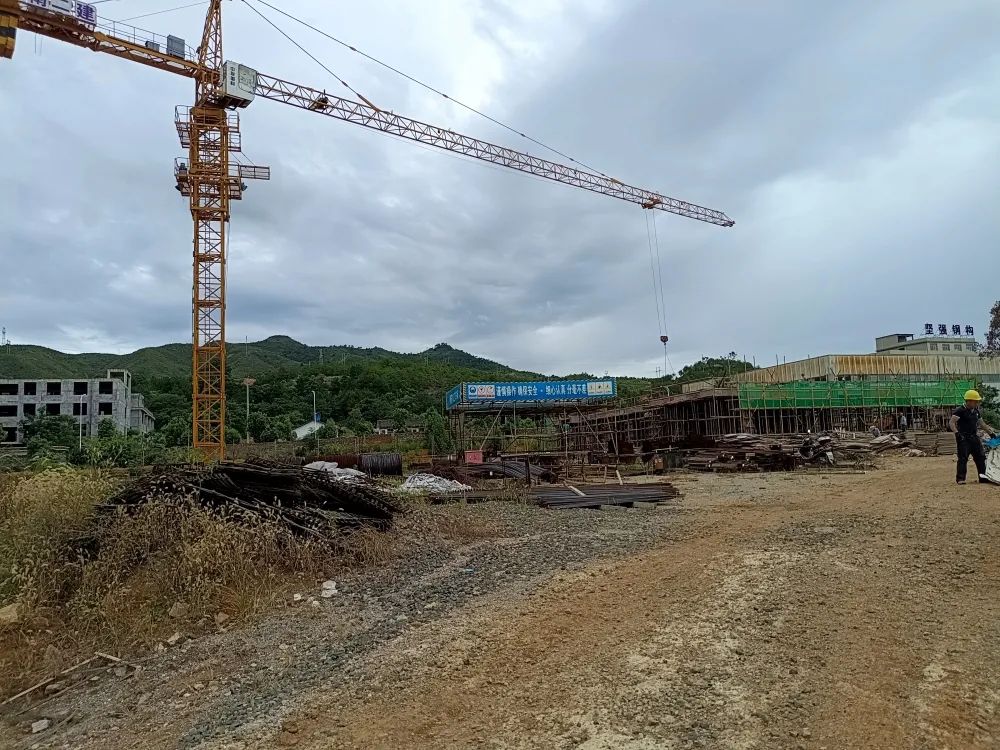

项目规划建设3栋安置房,其中3#楼正在实施架空层顶板模板安装,4#楼正在底板钢筋绑扎,5#楼正在架空层墙柱模板安装。
存在问题
项目北区剩余2栋房屋未完成征迁,导致北区停车场无法实施。(责任单位:城市社区管委会)
3
项目进展
正在进行综合楼人防地下室配件安装和办公楼一层楼面模板安装。
4
文化艺术中心展陈
项目进展
市文化艺术中心包括影剧院、文化馆、图书馆、科技馆、专业性电视演播厅、城市规划展览馆和博物馆七大公建场馆。
1.主体工程:各馆主体工程已竣工验收,正在进行广场铺装破损修缮和空调调试。

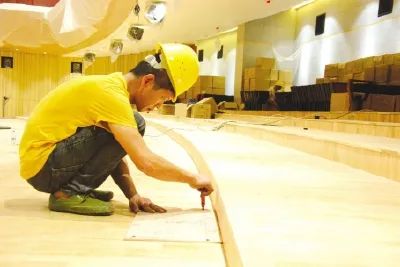

2.精装修项目:科技馆、规划馆已基本完成;图书馆、文化馆、博物馆现正在进行场景搭建、展陈布置和家具安装施工和缺陷修复;影剧院已完成基本硬装,正在进行舞台钢构安装和看台地板安装;演播厅正在进行一层演播大厅地板安装。
存在问题
市政公司提交各馆相关图文展板的内容未审核确定;图书馆一楼增加“长征先锋”、“红游记”主题展览及文化馆非遗内容增减未确定,影响精装修收尾工作。(责任单位:文广新旅局)
